(サンプル)新川西部流域下水道事業 管きょ布設工事(須ケ口工区)
本工事は、新川西部流域下水道事業の一環として、須ケ口地区における管きょ布設工事を施工したものです。 本区間は住宅密集地および交通量の多い市道直下を通過するため、地上交通への影響を最小限に抑える必要がありました。
シールド工法(泥水式)を採用し、外径φ1,800mm、延長569mの管路を構築。 最大土被り約18mの深度で施工を行いました。
施工のポイント
1. 都市部における非開削施工
施工区間は生活道路および既設埋設物(ガス・通信・上水道)が輻輳するエリアであったため、事前に試掘調査および3D埋設物探査を実施しました。施工計画段階で既設物との離隔を精査し、影響範囲を最小化するルートを選定しています。

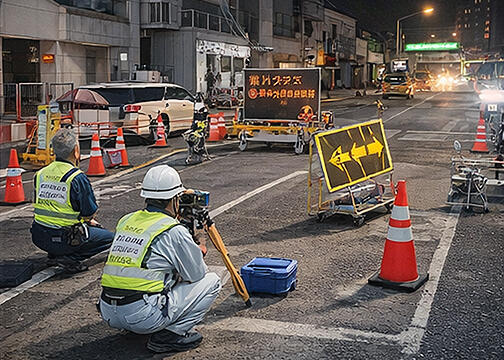

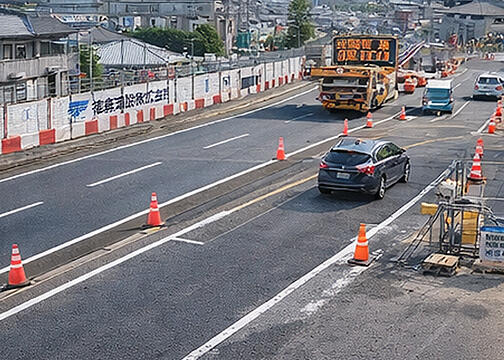

また、交通規制は夜間帯に限定し、誘導員の配置および可変式情報板を設置。地域住民への事前説明会を3回実施し、施工内容と安全対策について周知を図りました。
延長:569m
最大土被り:約18m
2. 地盤沈下対策と精度管理
掘進区間は砂質土層と粘性土層が混在する地盤条件であり、掘進中は泥水圧・排泥量・掘進速度をリアルタイムで監視。掘進データは管理室にて常時モニタリングを行い、管理値逸脱時には即時調整を実施しました。
地表面沈下管理値:±5mm以内
最大沈下量:2.1mm
環境配慮への取り組み
掘削土の適正処理とリサイクル推進
低騒音型機械の使用
粉じん対策として散水管理を徹底
地域住民への事前説明会を実施し、施工中も定期的に情報共有を行いました。
完成後の効果
流域全体の下水処理能力向上
浸水リスクの低減
都市基盤強化への貢献
本工事は、地域の安全・安心な生活環境の形成に寄与する重要なインフラ整備事業の一環として実施されました。
フォトコラージュ
フォトスライダー
プロジェクト概要
| プロジェクト名 | (サンプル)新川西部流域下水道事業 管きょ布設工事(須ケ口工区) |
|---|---|
| 発注者 | 愛知県 尾張建設事務所 新川西部浄化センター出張所 |
| 場所 | 清須市西枇杷島町芳野、土器野、須ケ口、助七地内 |
| 開発手法 | 開発手法を 複数行で 登録可能 |
| 技術 | ビル免震 戸建て免震 耐震補強SRF工法 ダンビー工法 PAE系ポリマーセメントモルタルを用いたコンクリート構造物の補修・補強工法 ジュウテンバッグ工法 流動化処理工法(LSS工法) |
| 業務内容 | 建設企業維持管理企業代表企業 設計企業 |
| 業務方式 | PFI DBO |
| 竣工年 | 2027年 |
| 工期 | 2019年11月~2020年07月 2021年01月~2021年02月 |
| 運用開始 | 2022年01月~2022年02月 2023年01月~2023年02月 |
| 概要 | 概要を 複数行で 登録可能 |
| 見出し1 | カスタム行1を 複数行で 登録可能 |
| 見出し2 | カスタム行2を 複数行で 登録可能 |
| その他 | ZEB 太陽光パネル ODA |
